Werkzaamheden Acacialaan/Esdoornlaan
Patrimonium sluit de woningen in een aantal straten in Selwerd aan op ons duurzame warmtenet, waarmee we Groningen aardgasvrij maken. Hiervoor breiden we het warmtenet uit in de Esdoornlaan, van de Mispellaan tot aan de Maluslaan. Aannemer Hanab voert deze werkzaamheden uit. Hieronder lees je wat dat voor je betekent en zie je waar we aan het werk zijn.
Kruispunt Acacialaan – Esdoornlaan binnenkort weer open
Patrimonium sluit de woningen in een aantal straten in Selwerd aan op ons duurzame warmtenet, waarmee we Groningen aardgasvrij maken. Hiervoor breiden we het warmtenet uit in de Esdoornlaan, van de Mispellaan tot aan de Maluslaan. Aannemer Hanab voert deze werkzaamheden uit. Hieronder lees je wat dat voor je betekent en zie je waar we aan het werk zijn.
Fase 3: 03-11-2025 tot 28-11-2025
- In deze fase leggen we de warmteleidingen aan vanaf de Berkenlaan via het achterpad van de woningen aan de Acacialaan nummers 1 t/m 9.
- Dit doen we door een boring. Hiermee voorkomen we dat de achteruitgang van de woning onbereikbaar is.
- De speeltuin is in deze periode niet beschikbaar, omdat de leiding daar komt. De speeltuin wordt na de werkzaamheden weer in de oude staat teruggebracht.

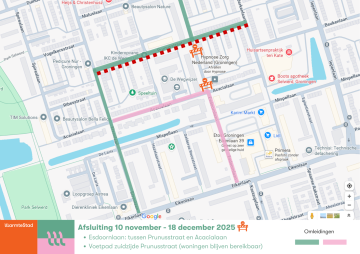

Fase 4: 10-11-2025 tot 18-12-2025
- We leggen de warmteleidingen aan in het voetpad aan de zuidzijde van de Prunusstraat vanaf de Elzenlaan richting de Esdoornlaan.
- Je kunt gebruik maken van het voetpad aan de noordzijde van de Prunusstraat.
- We zorgen voor bruggetjes over het voetpad zodat alle woningen bereikbaar blijven vanaf de straat.
Aansluiting woningen op het warmtenet
Als de werkzaamheden klaar zijn, worden de portieketagewoningen van Patrimonium aangesloten op het warmtenet. Hierover krijg je, als het zover is, van Patrimonium bericht.
Wat merk je van de werkzaamheden?
Tijdens de werkzaamheden zijn er telkens delen van de straat afgesloten, om de warmteleidingen in de grond te leggen en met elkaar te verbinden. Dit zorgt helaas voor overlast. Daarom hebben we de werkzaamheden in verschillende fasen opgedeeld.
Belangrijke punten
- Parkeerterrein van de Berkenflat, Zinn en andere gebouwen zijn bereikbaar.
Volg de omleidingsrouters op de borden om op je bestemming te komen.
- Afval: je kunt je afvalcontainer aan blijven bieden zoals je gewend bent.
Pompen
We gebruiken pompen om het grondwater weg te pompen. Dat is noodzakelijk om ons werk uit te voeren. We gebruiken hiervoor de stilste pompen die er verkrijgbaar zijn. Daarmee doen we ons uiterste best om het geluid zo veel mogelijk te beperken.
Bedankt voor je geduld!
Wij doen ons best om de werkzaamheden zo snel mogelijk uit te voeren en de overlast zoveel mogelijk te beperken. De planning is daarom onder voorbehoud van onvoorziene omstandigheden. Sorry voor de overlast.
Vragen?
Elke woensdagmiddag van 13.00-16.00 uur is er spreekuur in het infopunt. Dat is in winkelcentrum Selwerd op Eikenlaan 9-11. Verder staat de aannemer voor je klaar op werkdagen van 8.00 tot 15.00 uur. Bel aannemer Hanab op telefoonnummer 06-16282594.
