Zernike Campus

Dé duurzame warmtebron van de stad
In 2017 begonnen we met de aanleg van het warmtenet op de Zernike Campus. In 2022 hebben we de eerste WarmteCentrale Zernike van de stad geopend. Inmiddels zijn bedrijven en onderwijsinstellingen overgestapt op ons warmtenet.
Het Groningse warmtenet dat we aanleggen in de stad wordt op dit moment gevoed door duurzame bronnen die op de campus staan. Zo gebruiken we restwarmte van datacenters QTS en Bytesnet en zonnewarmte van Zonnewarmtepark Dorkwerd. Om warmte af te kunnen nemen van het zonnewarmtepark in Dorkwerd, hebben we twee ondergrondse seizoensopslagen gemaakt. Hiermee slaan we de zomerse warmte op om in de winter huizen en gebouwen te verwarmen. Met deze bronnen zorgen we dat we Groningse wijken voorzien van duurzame warmte uit eigen omgeving. Opgewekt op een manier die goed is voor klimaat en voor onszelf.

Rijksuniversiteit Groningen stapt over op duurzame warmte
Komende twee jaar sluiten we 9 gebouwen en 3 tennisblaashallen van de RUG op Zernike Campus aan op ons warmtenet. Zo maken we een forse stap in het CO2-neutraal maken van de Zernike campus.
In 2025 worden Nijenborgh 4, Blauwborgje 10, Nadorstplein 2a, 2d en 3, Duisenberg en de Smitsborg aangesloten. De Bernoulliborg en Linnaeusborg staan voor 2027 gepland.
Het Sportcentrum werd eind 2024 al aangesloten op het warmtenet. Met het aansluiten op het warmtenet bespaarde de RUG alvast 85.000 m3 gas per jaar (181.000 kg CO2). Dat is vergelijkbaar met het jaarlijkse gasverbruik van 71 huishoudens.

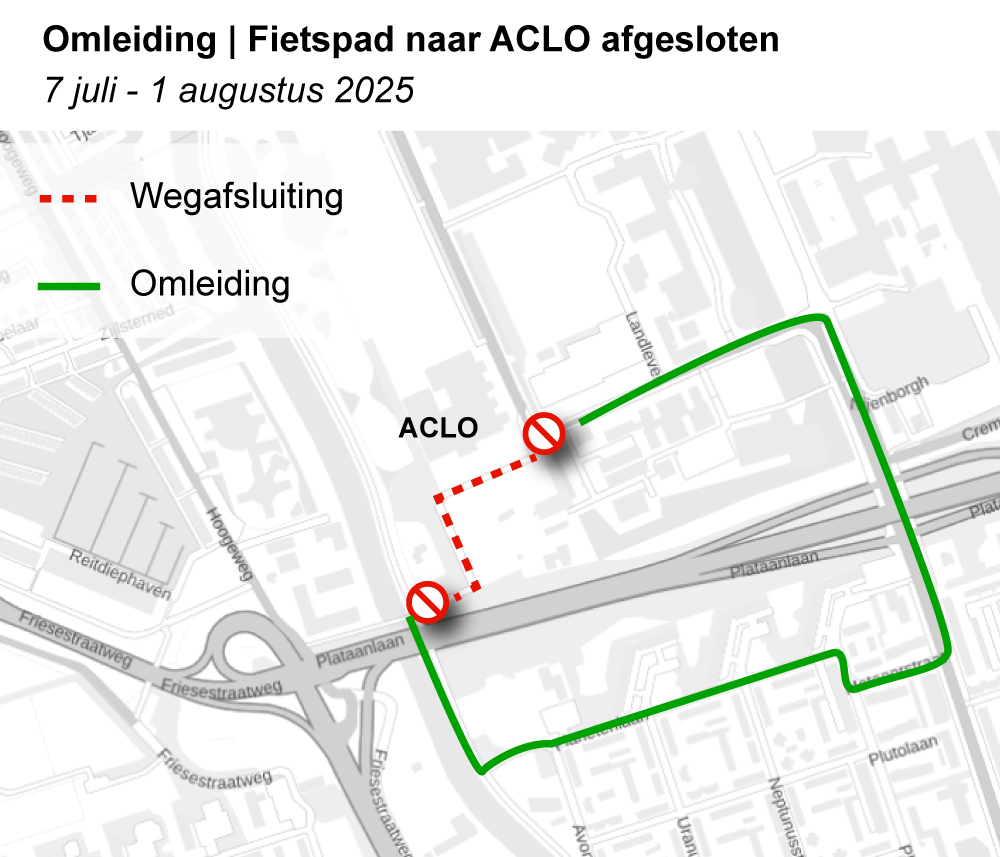

Wat merk je hiervan: fietsomleidingen en voetgangers loopbrug
We doen ons best om de werkzaamheden met zo min mogelijk overlast uit te voeren, maar helaas kunnen we dit niet voorkomen. Tijdens de werkzaamheden kun je niet overal met je fiets of te voet langs. Dit zal met borden worden aangegeven en waar nodig opgelost met bijvoorbeeld een loopbrug. De plekken waar gewerkt wordt, worden verder met hekken afgezet en waar nodig staan verkeersregelaars. Blauwborgje wordt later in het voorjaar kort gestremd.
Planning werkzaamheden 2025
We beginnen met de werkzaamheden in de voorjaarsvakantie, wanneer het iets rustiger is op de campus. Via deze website houden we je op de hoogte van de voortgang en de planning. Let op: weersomstandigheden kunnen invloed hebben op de planning.
- Donderdag 20 t/m 23 februari - Voorbereidingen werkzaamheden (o.a. hekken plaatsen)
- Maandag 24 februari t/m eind maart - Het leggen, lassen, isoleren en testen van de warmteleidingen
- 2 april t/m eind mei - Boringen onder de Duisenbergvijver door om de warmteleidingen onder de grond aan te leggen
- Mei - Graafwerkzaamheden (bij Blauwborgje, Duisenberg en Nijenborgh 4)

Meest gestelde vragen over de werkzaamheden
De Van Olstborg blijft voor voetgangers bereikbaar via het voetpad langs de hekken waar de werkzaamheden plaatsvinden. Ben je slecht ter been en verwacht je problemen met de bereikbaarheid? Neem contact met ons op via 050 – 368 87 00. Samen kijken we naar een passende oplossing.
De fietsenstalling aan de kant van de sportvelden is in de voorbereidende fase, fase 1 bereikbaar. Daarna niet meer. Dit betekent dat je vanaf maandag 24 februari je fiets niet meer bij de sportvelden in de fietsenstalling kan neerzetten. Je kunt je fiets tot die tijd kwijt in de overige fietsenstallingen.
Zijn er persoonlijke omstandigheden waar wij rekening mee moeten houden tijdens het uitvoeren van de werkzaamheden? Neem contact met ons op via 050 – 368 87 00. Samen kijken we naar een passende oplossing.
We staan voor je klaar! Bel ons op op werkdagen telefoonnummer 050 -368 87 00 of stuur een mail naar klantenservice@warmtestad.nl.
